| 一、验收基本信息 |
| 验收项目 |
邬先生家住宅家装水电隐蔽工程 |
| 验收阶段 |
水电阶段 |
| 验收结论 |

验收依据:严格参照《建筑电气工程施工质量验收规范》(GB 50303-2015)、《建筑给水排水及采暖工程施工质量验收规范》(GB 50242-2016)及家装施工设计图纸、行业施工标准。 验收结论:本次住宅水电主体工程基础施工工艺框架符合国家规范及设计要求,水电主干线路、管道铺设主体合格,整体无重大安全隐患。但现场存在部分细节施工不规范、工序缺失、细节疏漏问题,整体判定为:整改后验收合格。所有不合格项需施工方限期整改完毕,拍照确认后,方可进行封槽、泥木等下一阶段施工。 验收方式:专业仪器检测+现场实测+目视核查(业主、施工方、监理方三方共同到场验收) |
| 整体达标 |
通过
|
| 整体评分 |
|
| 二、验收细节和评价 |
| 细节1 |
| 标题: |
1.电器工程 |
| 描述: |

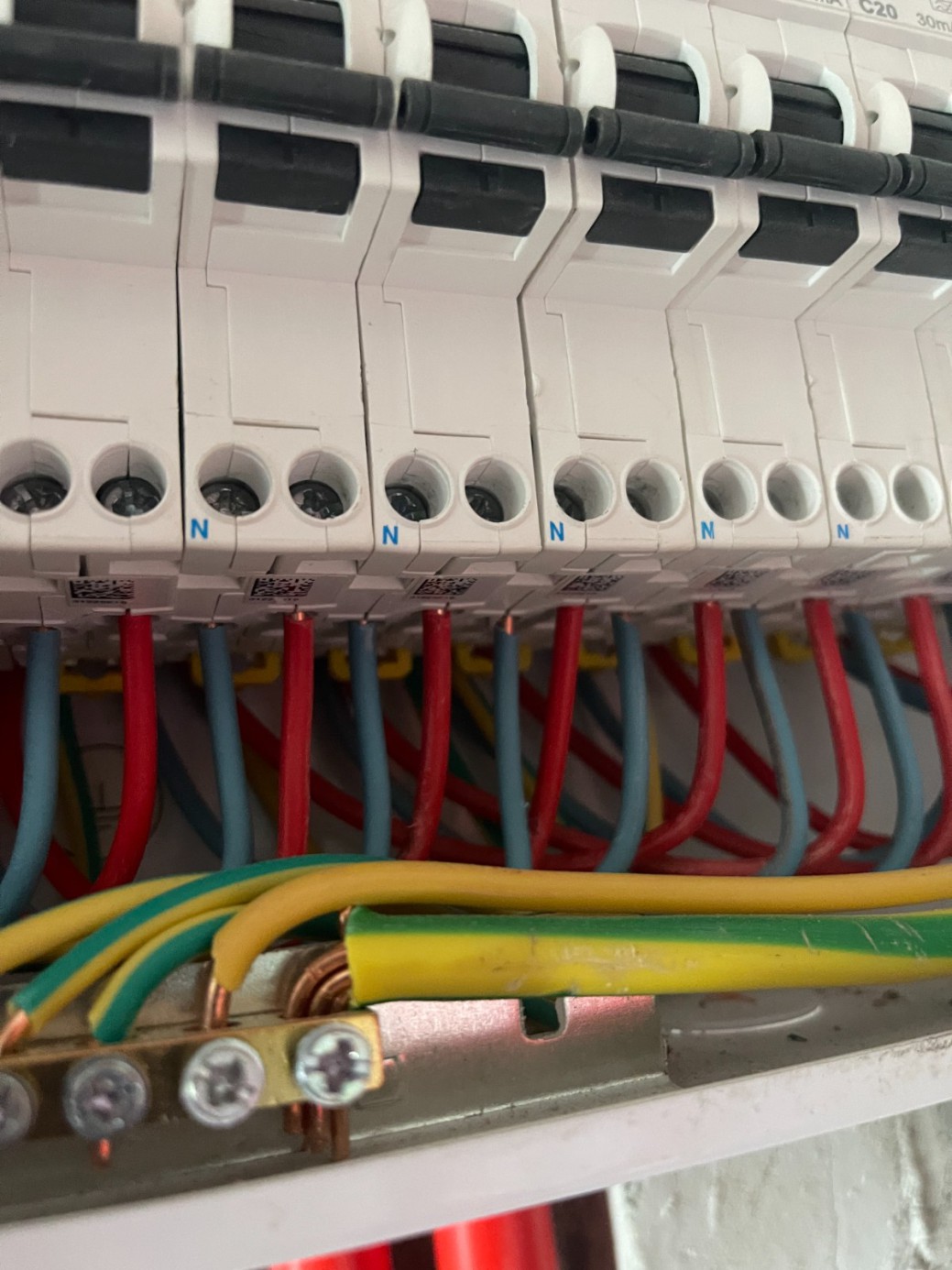

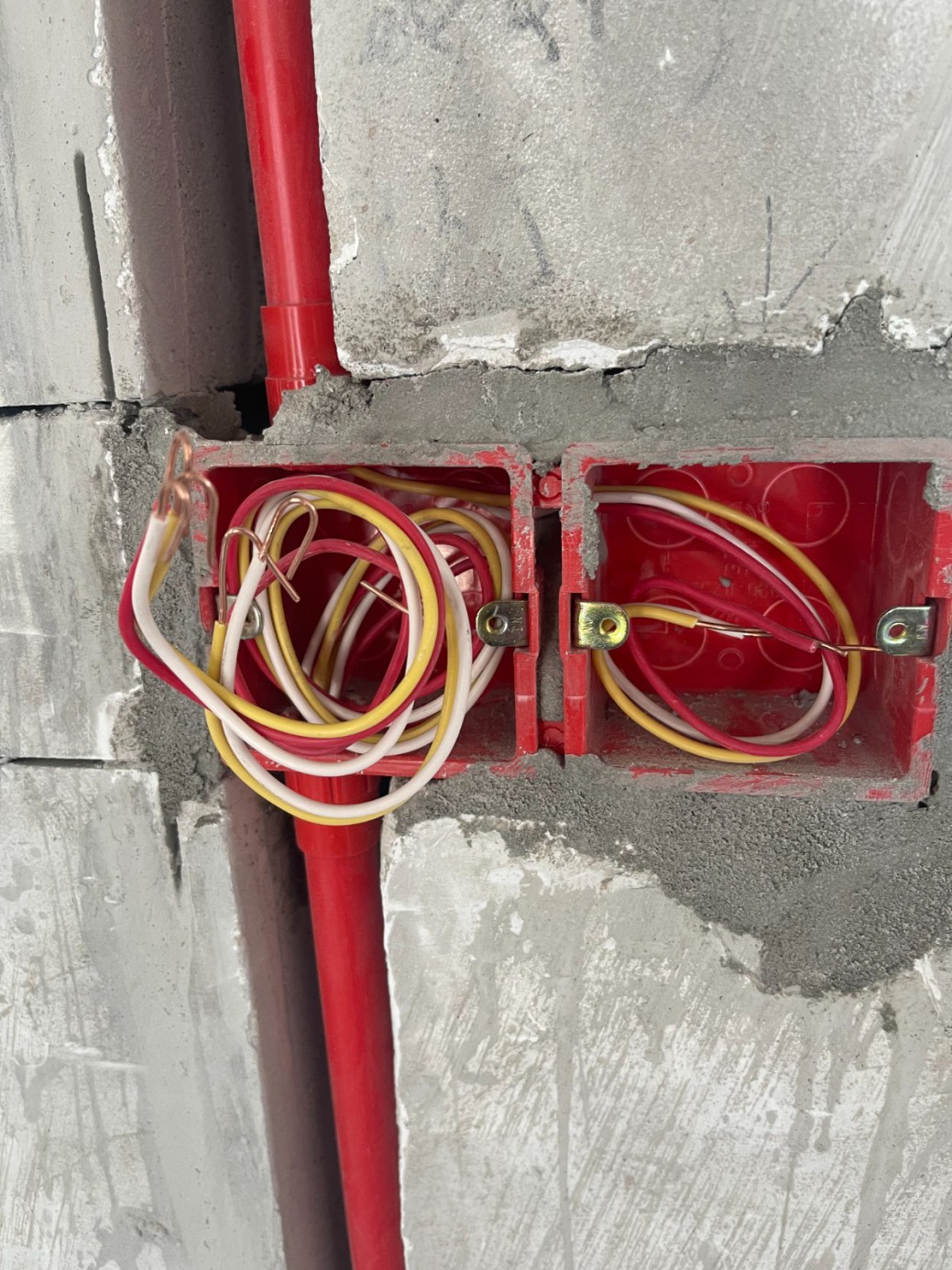

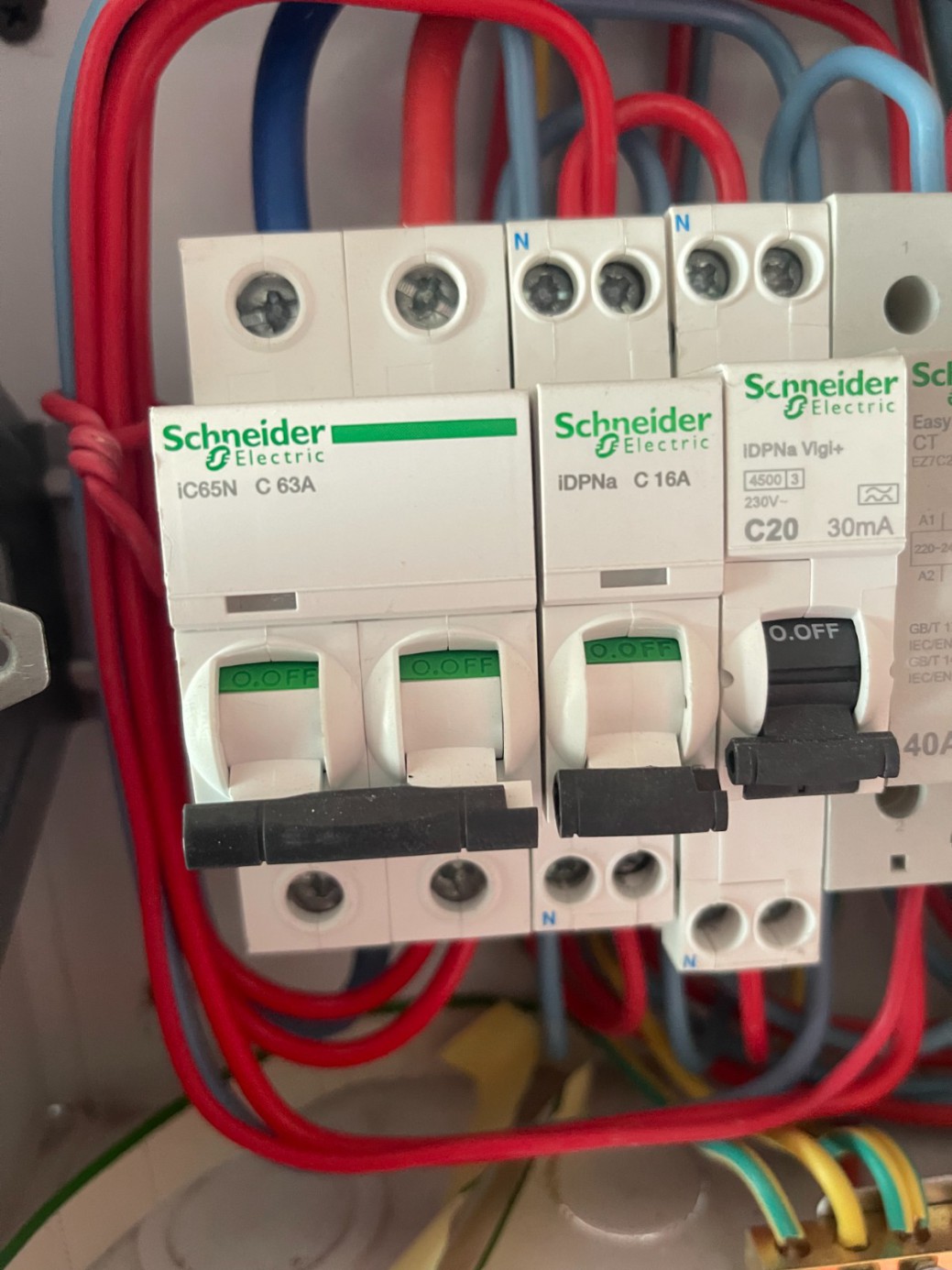

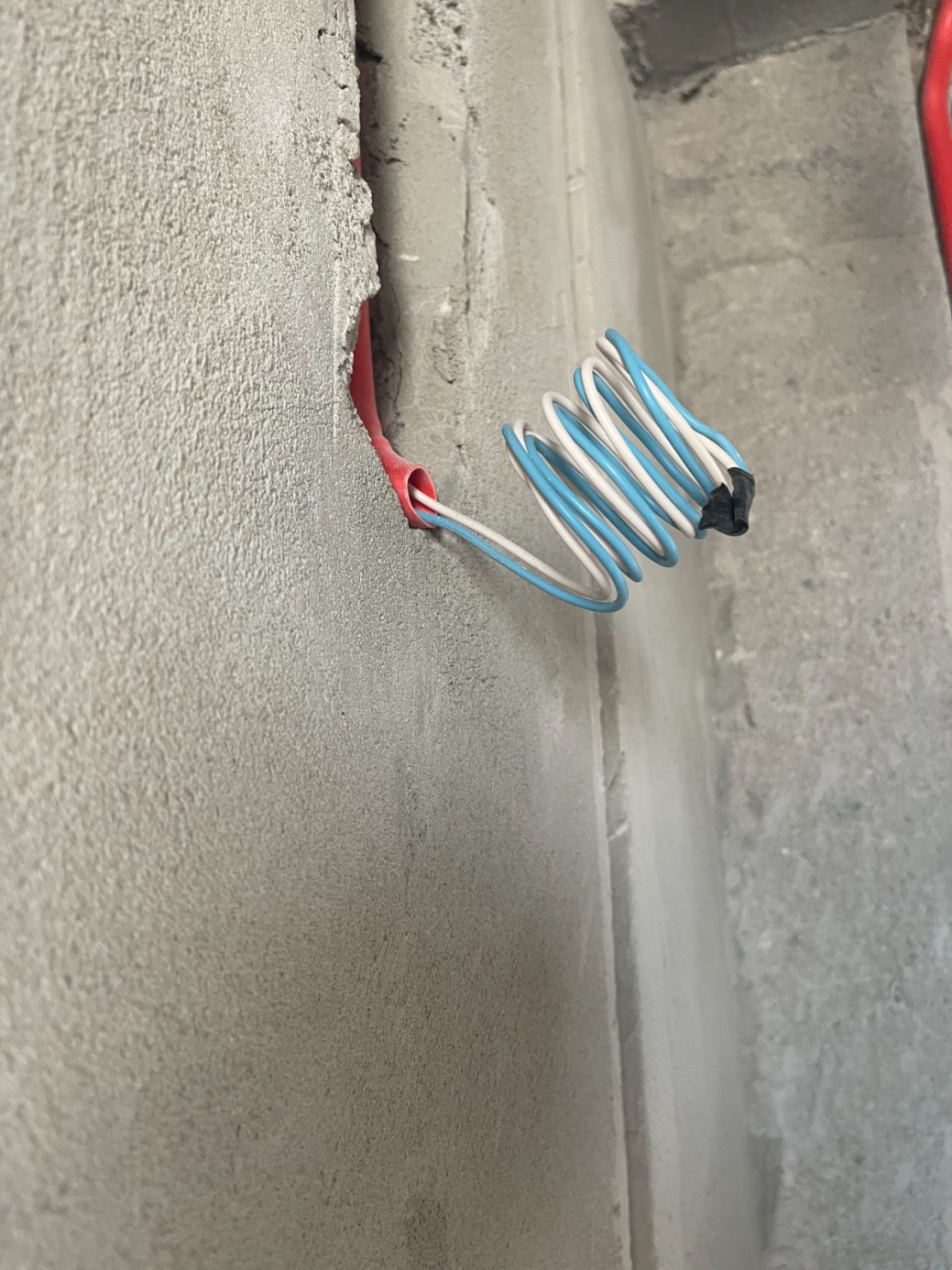

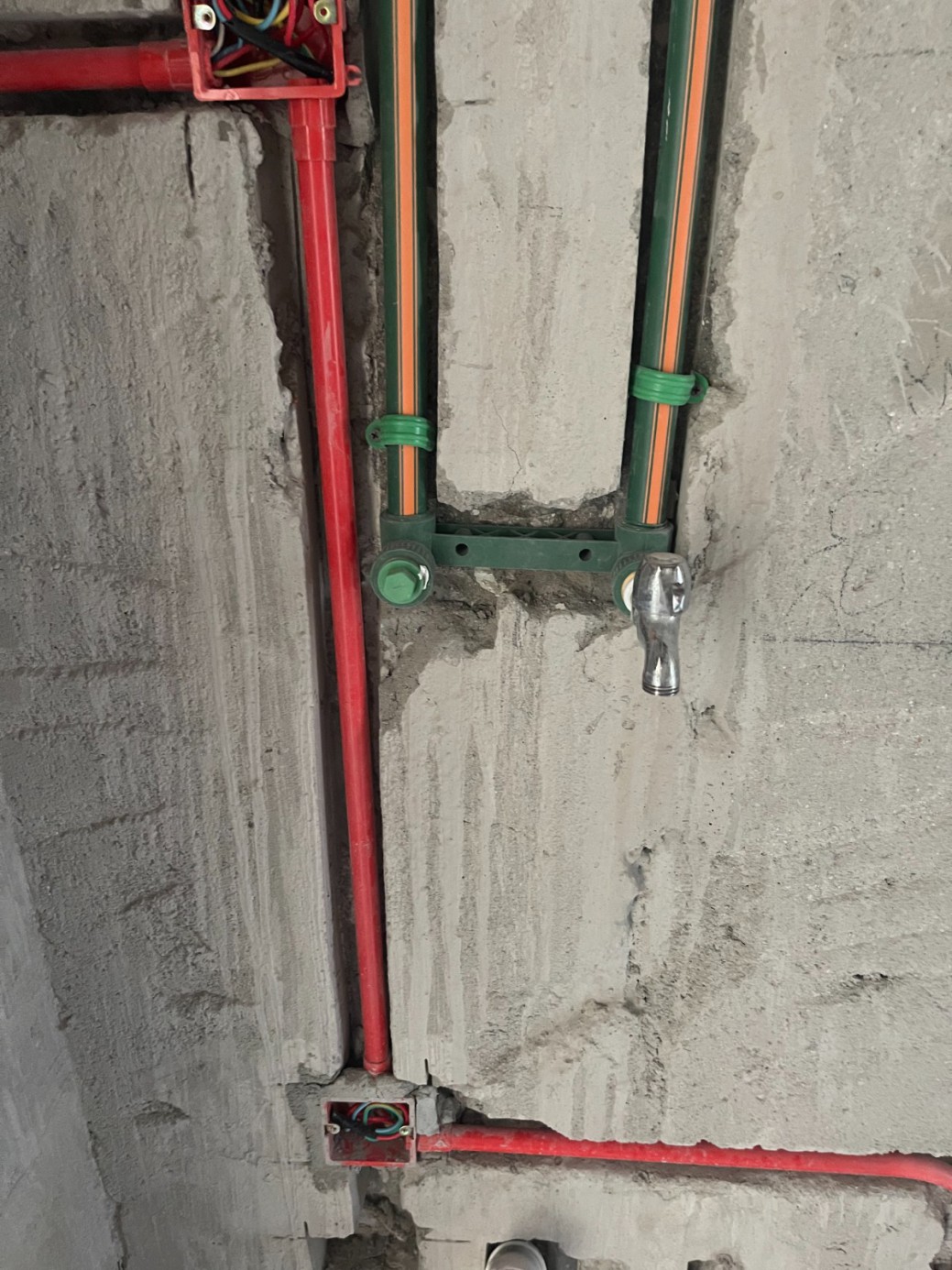

1)电路主体铺设合格:室内强弱电管线走向规划合理,强弱电分槽铺设、间距符合规范,无强弱电同槽干扰问题。 2)水电管线开槽深度、宽度符合行业标准,未过度破坏建筑承重结构。 3)墙面、地面电路管线铺设横平竖直,管线固定牢固,无松动、脱落情况。 4)主线管线规格匹配户型用电需求,线路走向符合家装设计方案。 5)水电工程主体无漏电、漏水、爆管等重大安全隐患,满足家庭基础居住使用标准。 6)所有开关、插座电源线铜线外露,未做绝缘处理 整改要求:所有开关、插座底盒外露铜线统一整理规整,多余线头裁剪整齐,全部加装绝缘保护套管或绝缘胶带规范包裹,做到无裸线外露、绝缘全覆盖,保证用电安全。 7)电箱总开断路器C63,大于室外C50断路器规格 整改要求:按照外大内小配电规范,更换室内总开断路器,匹配室外C50规格参数,完成全屋配电系统匹配调试,保证电路过载保护功能正常生效。 8)电箱断路器电源线露铜、连接不规范 整改要求:重新规整电箱所有接线,铜线接入断路器端子严实牢固,无多余裸线外露;接线整齐有序,压线紧固无松动,所有外露金属部位全部做绝缘防护处理,符合配电箱施工验收标准。 9)卫生间镜灯电源无保护套 整改要求:镜灯全程电源线加装专用绝缘保护套管,管线固定牢固,做好线头密封防水处理,适配卫生间潮湿使用环境,达到防水、防漏电标准。 |

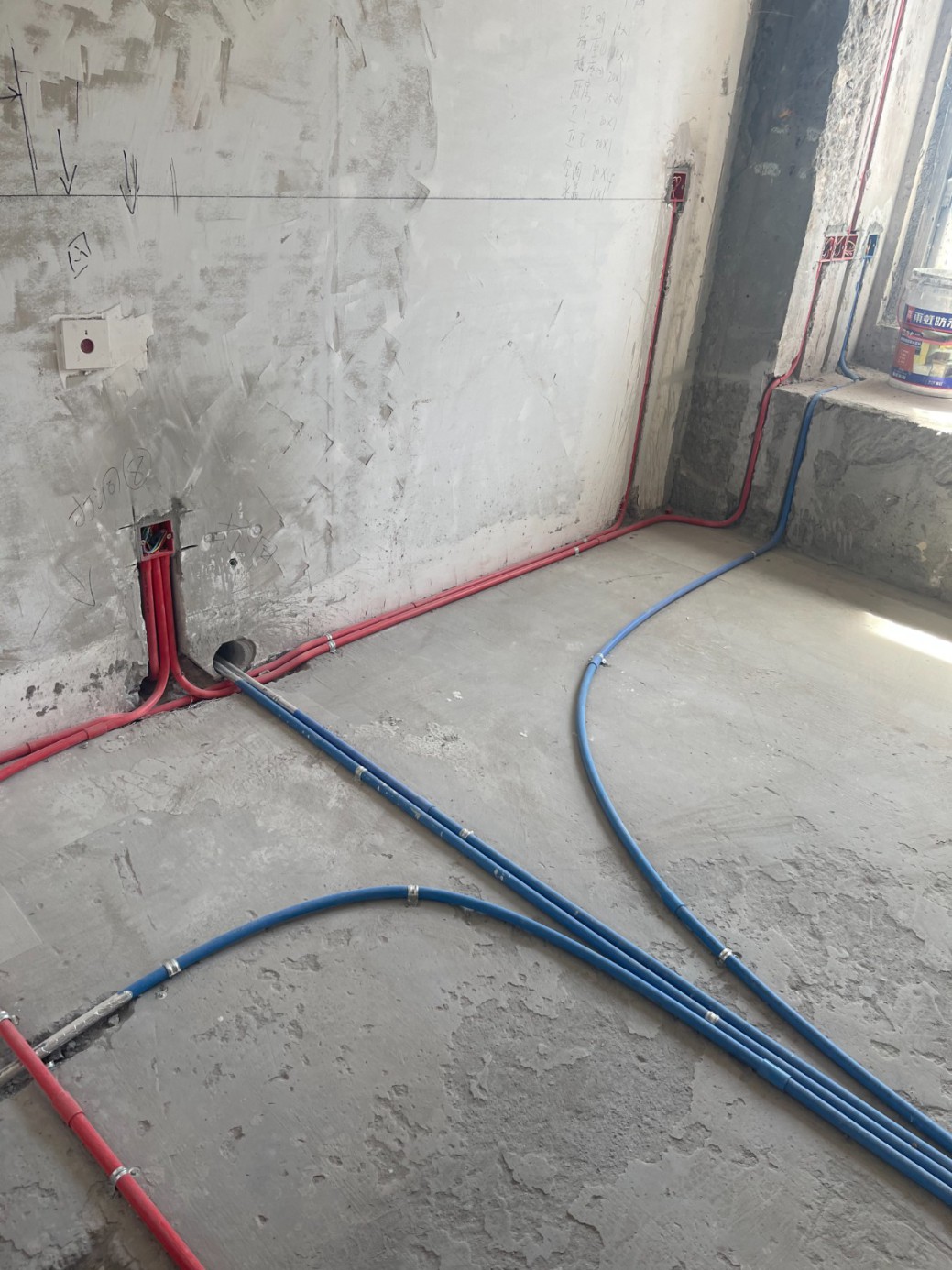

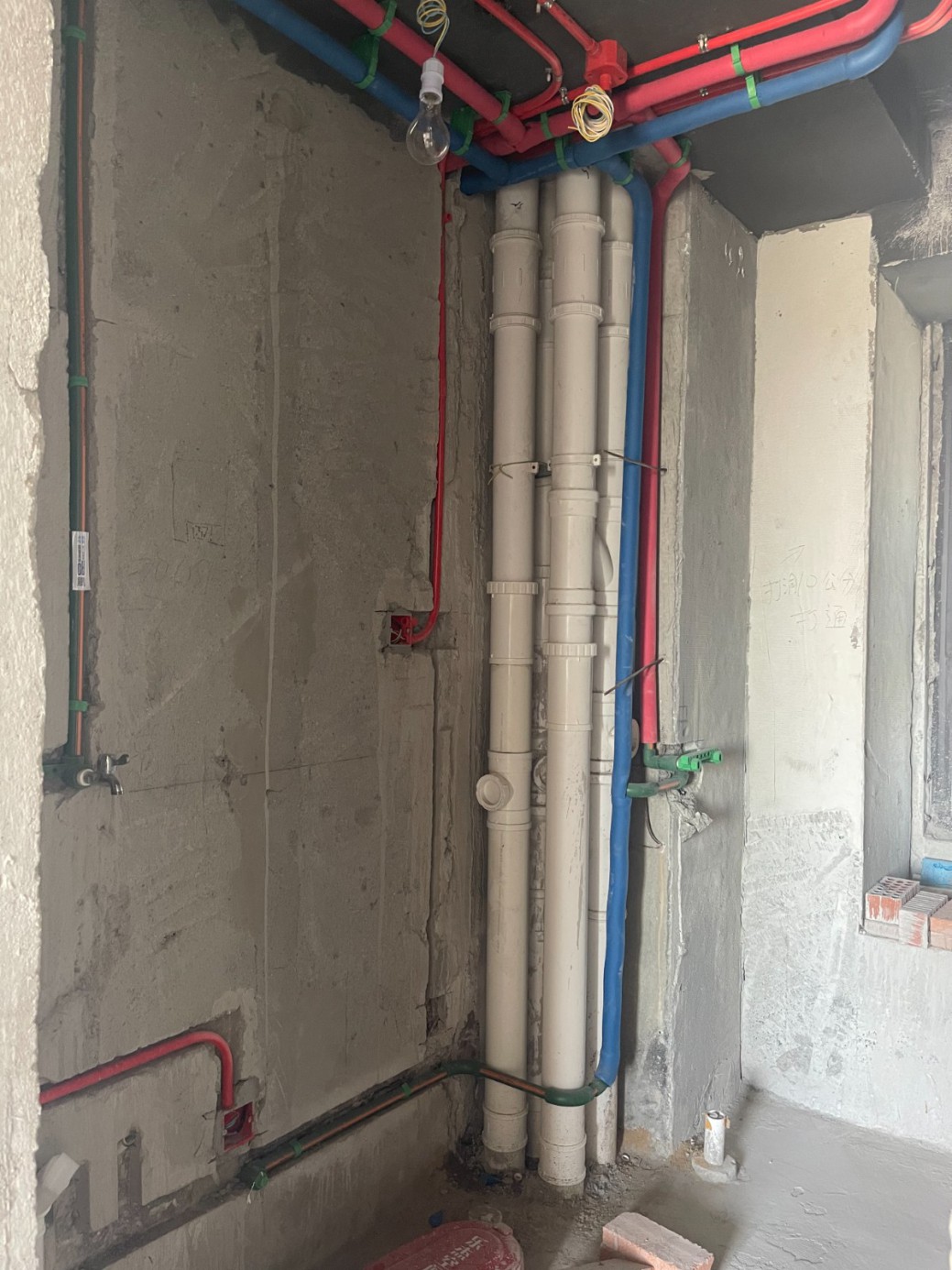

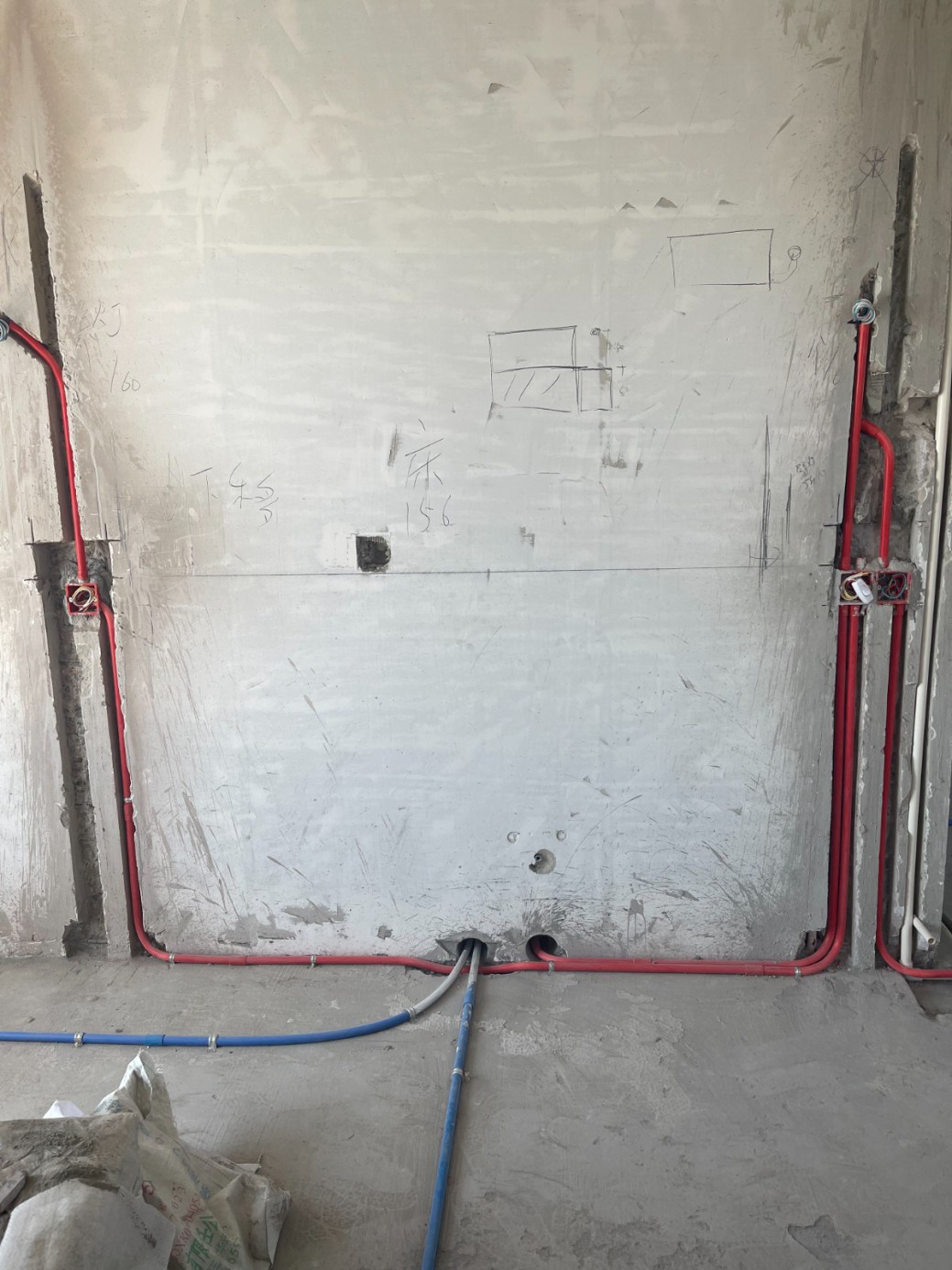

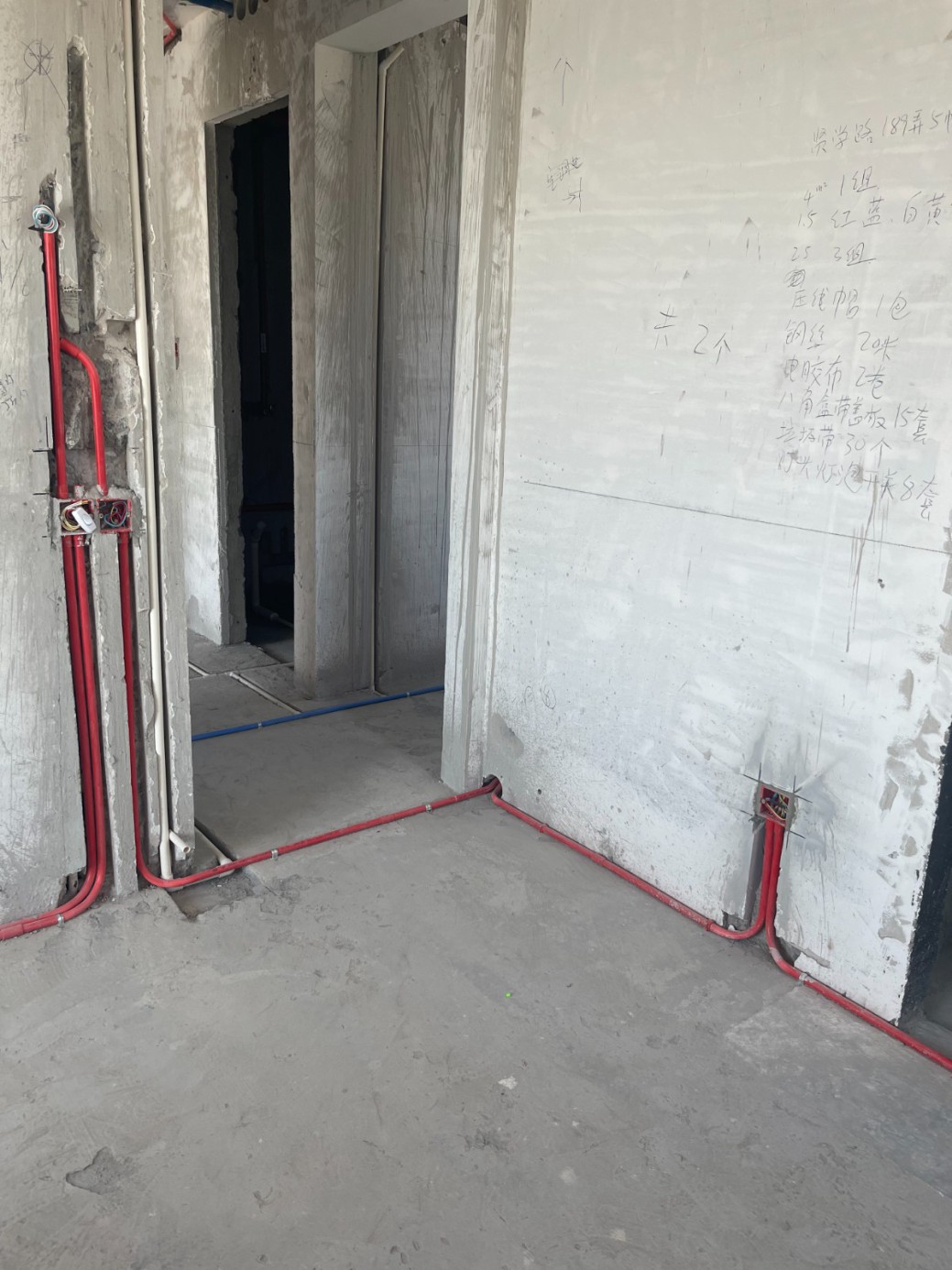

| 图片: |
|
| 评价: |
四颗星
|
|
| 细节2 |
| 标题: |
2.给排水工程 |
| 描述: |

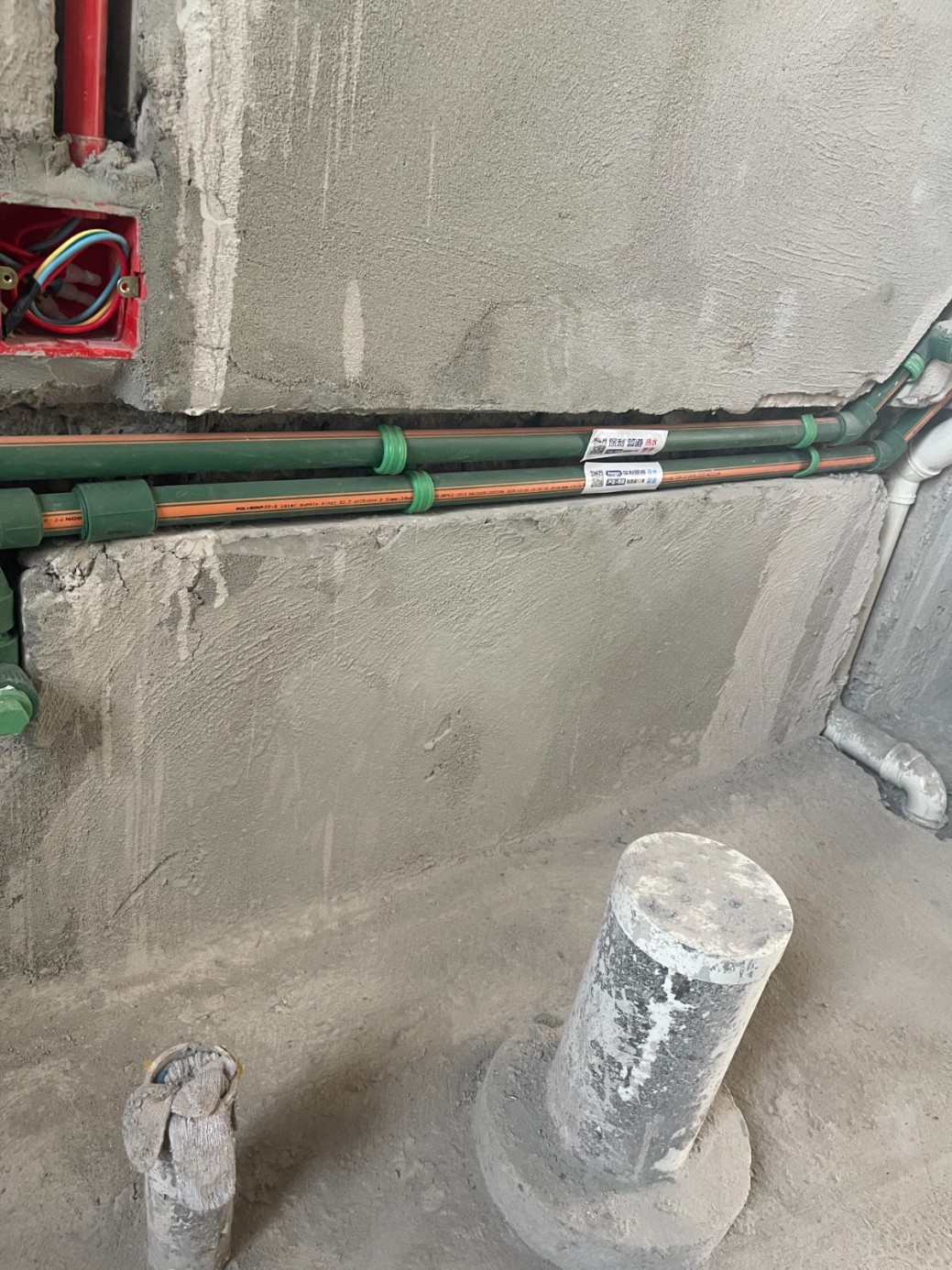

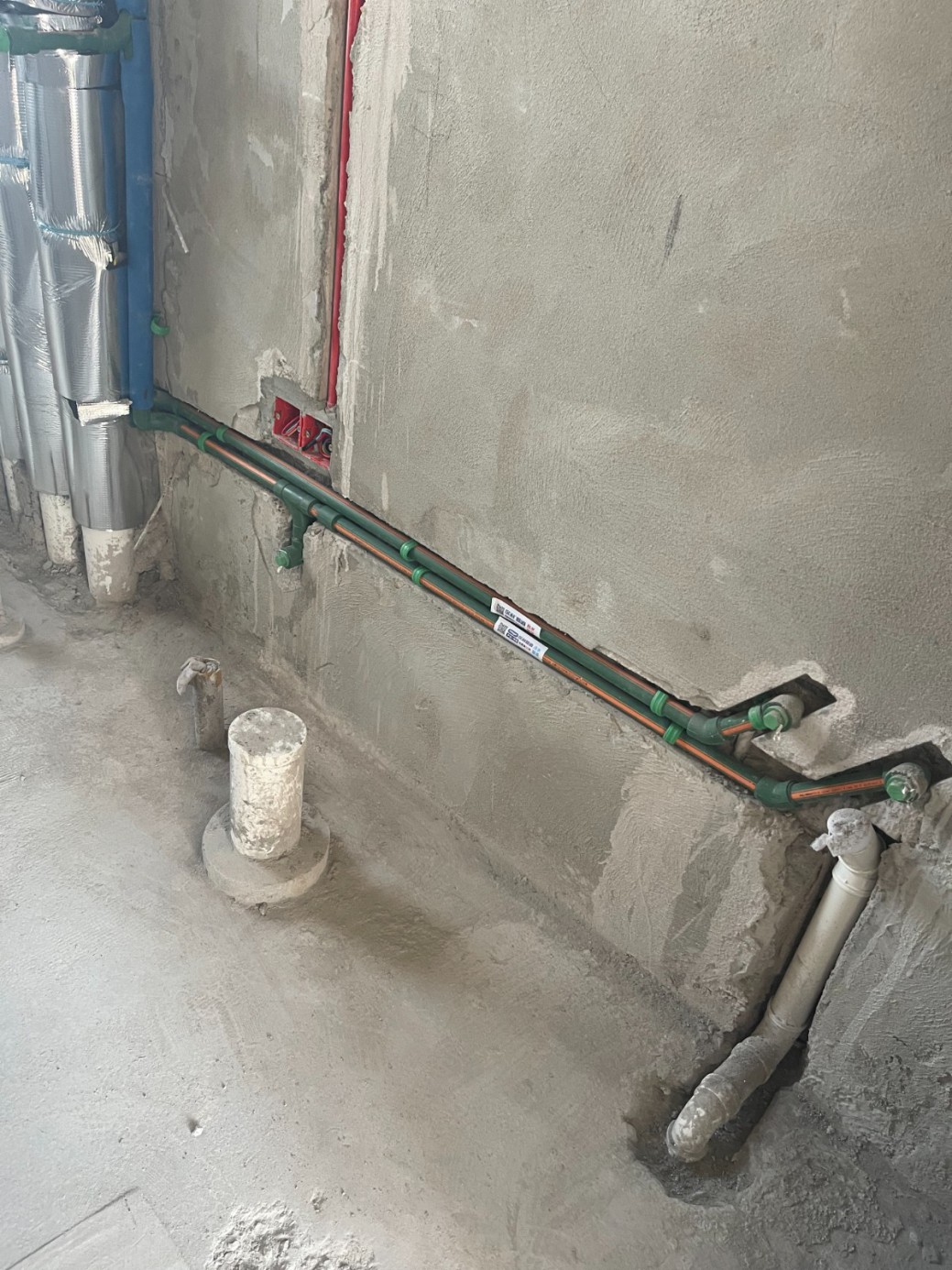

1)水路主体铺设合格:全屋给水、排水主管材质量达标,无破损、裂纹、壁厚不均等质量问题。 2)水管铺设走向合理,承重、布局符合设计标准。 3)排水主管坡度设置合规,无倒坡、平坡积水隐患。 4)给水管道基础密封性良好,打压测试无渗漏、降压异常情况。 5)主卫生间冷、热水管同槽铺设。 整改要求:重新调整主卫生间冷热管道布局,冷热水管分槽铺设,预留标准间距,管线固定平整,杜绝同槽施工问题,整改后重新做压力测试。 6)下水管接口未使用胶水粘接。 整改要求:拆除所有未粘接的下水管接口,清理接口杂质,使用专用PVC管道胶水均匀涂抹粘接,接口对齐压实,静置固化,确保接口密封严实、无松动、不渗水。 7)主、次卫冷热水管铺设高低不一。 整改要求:统一调整主次卫冷热出水口高度,保持水平一致,偏差控制在行业规范范围内;后续封槽前再次复核标高,确保满足卫浴洁具安装标准。 |
| 图片: |
|
| 评价: |
四颗星
|
|
| 细节3 |
| 标题: |
3.基础施工安全合格 |
| 描述: |
1)全屋无私改承重墙体管线、违规打孔等违规施工行为。 2)点位布局合规:全屋开关、插座、给排水点位布局与业主设计需求基本一致,点位数量、安装位置符合日常居住使用需求。 3)施工现场无施工图、施工进度表 整改要求:施工方即刻补齐全套水电施工图纸、施工节点进度表,张贴于施工现场显眼位置,后续所有施工严格按照图纸规范施工,杜绝随意改动。 4)全屋所有穿墙孔未做发泡封堵处理,外墙孔仅简易水泥封堵 整改要求:全屋所有室内穿墙孔洞使用专用发泡剂饱满封堵、压实修平;外墙穿墙孔在水泥封堵基础上,额外做防水密封、外墙防水补漏处理,做到孔洞全密封、防水防渗、保温隔音。 |
| 评价: |
四颗星
|
|
| 三、验收说明 |
| 附加信息 |
本次验收结论基于水电工程主体质量评定,上述整改事项需在下一工序前全部完成,并拍照存档备查。整改结束后建议进行复检,确保各项问题处理到位,避免影响后续施工及长期使用功能。 1.施工标准:所有整改工序严格按照国家水电施工规范、设计图纸执行,严禁敷衍整改、虚假整改,整改过程全程规范施工,不得破坏原有合格管线结构。 2.复检要求:整改完成后把相应照片和视频在项目群上传,以符合复检条件。 感谢邬先生的配合与支持,如有疑问请及时与我方联系沟通。 |
| 验收单位 |
装小宝监理 |
| 验收人员 |
顾伟 |
| 验收日期 |
2026-04-07 |
| 验收单 |
|
